空調通風管道保溫的作業流程介紹
- 編輯 :成都管道保溫防腐工程 時間: 2020年01月29日 瀏覽量: 1792
-
室外空調通風管道保溫防腐工程施工做的好,可以起到保溫、防腐、防水和防曬的效果,進而有效延長管道使用壽命,因而做好空調通風管道的保溫防腐施工操作尤為重要,本文是空調通風管道保溫的作業流程介紹。
本工藝標準適用于空調系統中制冷管道的保溫工程。
保溫防腐f施工準備
1、保溫材料及主要機具:
1.1、保溫材料應符合設計規定并具有制造廠合格證明或檢驗報告。
1.2 、保溫材料有聚氨脂硬質(軟質)泡沫塑料管殼、聚苯乙烯硬質(軟質)泡沫塑料管殼、巖棉管殼等。以上材質應導熱系數小,具有一定的強度能承受來自內側和外側的水濕或氣體滲透,不含有腐蝕性的物質,不燃或不易燃燒,便于施工。.
1.3、保溫材料在貯存、 運輸、現場保管過程中應不受潮濕及機械損傷。
1.4、 手電鉆、刀鋸、布剪子、克絲鉗、改錐、膩子刀、油刷子、抹子、小桶、彎鉤等。
2、作業條件:
2.1、難燃材料必須對其耐燃性能進行驗證,合格后方能使用。
2.2、管道保溫層施工必須在系統壓力試驗檢漏合格,防腐處理結束后進行。
2.3、場地應清潔干凈,有良好的照明設施。冬、雨期施工應有防凍防雨雪措施。
2.4、管道支吊架處的不襯墊缺損或漏裝的應補齊。儀表接管部件等均已安裝完畢。
2.5 、應有施工員的書面技術、質量、安全交底。保溫前應進行隱檢。
3、操作工藝
3.1 、工藝流程:
隱檢→一般按|絕熱層|→防潮層
保護層的順序施工一檢驗。
3. 2、絕熱層施工方法
3.2.1、直管段立管應自下而上順序進行,水平管應從一側或彎頭的直管段處順序進行。
3.2.2、硬質絕熱層管殼,可采用16號~18號鍍鋅鐵絲雙股捆扎,捆扎的間距不應大于400mm,并用粘結材料緊密粘貼在管道上。管殼之間的縫隙不應大于2mm并用粘結材料勾縫填滿,環縫應錯開,錯開距離不小于75mm, 管殼縱縫應設在管道軸線的左右側,當絕熱層大于80mm,時,絕熱層應分兩層鋪設,層間應壓縫。
3.2.3、 半硬質及軟質絕熱制品的絕熱層可采用包裝鋼帶,14~16號鍍鋅鋼絲進行捆扎。其捆扎間距,對半硬質絕熱制品不應大于300mm;對軟質不大于200mm。
3.2.4每塊絕熱制品上的捆扎件,不得少于兩道。
3.2.5不得采用螺旋式纏繞捆扎。
3.2. 6彎頭處應采用定型的彎頭管殼或用直管殼加工成蝦米腰塊,每個彎頭應不少于3塊,確保管殼與管壁緊密結合,美觀平滑。
3.2.7設備管道上的閥門、法蘭及其他可拆卸部件保溫兩側應留出螺栓長度加25mm的空隙。閥門、法蘭部位則應單獨進行保溫。
3.2.8遇到三通處應先做主干管,后分支管。凡穿過建筑物保溫管道套管與管子四周間隙應.用保溫材料填塞緊密。
3.2.9管道上的溫度計插座宜高出所設計的保溫層厚度。不保溫的管道不要同保溫管道敷設在一起,保溫管道應與建筑物保持足夠的距離。
3.3 防潮層施工方法:
3.3.1垂直管應自下而上,水平管應從低點向高點順序進行,環向搭縫口應朝向低端。
3.3.2防潮層應緊密粘貼在隔熱層上,封閉良好,厚度均勻拉緊,無氣泡、折皺、裂縫等缺陷。
3.3.3用卷材做防潮層,可用螺旋形纏繞的方式牢固粘貼在隔熱層上,開頭處應纏2圈后再呈螺旋形纏繞,搭接寬度直為30~ 50mm。
3.3. 4用油氈紙作防潮層,可用包卷的方式包扎,搭接寬度為50~ 60mm。油氈接口應朝下,并用瀝青瑪帝脂密封,每300mm扎鍍鋅鉛絲或鐵箍一道。
3.4保護層施工方法:
保溫結構的外表必須設置保護層(護殼),一般采用玻璃絲布、塑料布、油氈包纏或采用金屬護殼。
3.4.1用玻璃絲布、塑料布纏裹,垂直管應自下而上,水平管則應從最低點向最高點順序進行。開始應纏裹2圈后再呈螺旋狀纏裹,搭接寬度應:二分之一.布寬、起點和終點應用粘接劑粘接或鍍鋅鐵絲捆扎。應纏裹嚴密,搭接寬度均勻-致,無松脫、翻邊、皺折和鼓包,表面應平整。
3.4.2玻璃絲布刷涂防火涂料或油漆,刷涂前應清除管道上的塵土、油污。油刷上蘸的涂料不宜太多,以防滴落在地上或其他設備上。
3. 4.3 金屬保護層的材料,宜采用鍍鋅薄鋼板或薄鋁合金板。當采用普通鋼板時,其里外表面必須涂敷防銹涂料。立管應自下而上,水平管應從管道低點向高處順序進行,使橫向搭接縫口朝順坡方向??v向搭接縫應放在管于兩側,縫口朝下。如采用平搭縫,其搭縫宜30~40mm。搭縫處用自攻螺絲或拉拔鉚釘,扎帶緊固,螺釘間距應不大于200mm。 不得有脫殼或凹凸不平現象。有防潮層的保溫不得使用自攻螺絲,以免刺破防潮層。保護層端頭應封閉。
3.5 綜合性工藝要求:
3.5.1管道穿墻、穿樓板套管處的絕熱,應用相近效果的軟散材料填實。
3.5.2 絕熱層采用絕熱涂料時,應分層涂抹,厚度均勻,不得有氣泡和漏涂,表面固化層應.光滑,牢固無縫隙,并且不得影響閥門正常操作。
質量標準
4.1保證項目:
4.1.1保溫材料的材質、規格及防火性能必須符合設計和防火要求。
檢驗方法:觀察檢查,檢查合格證,做燃燒試驗。
4.1.2閥門、 法蘭及其他可拆卸部件的兩側必須留出空隙,再以相同的隔熱材料填補整齊。
檢驗方法:觀察檢查。
4.1.3保溫層的端部和收頭處必須作封閉處理。
檢驗方法:觀察檢查。
4.2 基本項目:
4.2.1 聚氨酯硬質(軟質)泡沫塑料管殼、聚苯乙烯硬質(軟質)泡沫塑料管殼應符合以下規定:粘接應牢固、無斷裂,管殼之間的拼縫應均勻整齊,平整- -致,橫向縫應錯開。
檢驗方法:觀察檢查。
4.2.2棉氈管殼應符合以下規定:兩個相臨管殼的縱縫應錯開180°,橫向接縫應握緊對嚴,包扎應牢固、平整。
檢驗方法:觀察檢查。
4.2.3防潮層應符 合以下規定:應緊密牢固地粘貼在絕熱層卜,搭接縫口朝向低端,搭接寬度應符合規定并應均勻整齊,封閉良好,無裂縫,外形美觀。
檢驗方法:觀察檢查。
4.2.4 玻璃布、塑料布保護層應符合以下規定:松緊適度,搭接寬度均勻,平整美觀。
檢驗方法:觀察檢查。
4. 2.5 薄金屬板保護層應符合以下規定:搭按順水流方向,寬度均勻- -致, 接口平整,固定牢靠,外形美觀。
檢驗方法:觀察和尺量檢查。
4.3允許偏差項目:

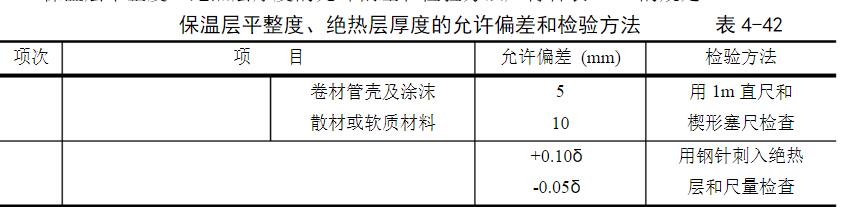

保溫層平整度、絕熱層厚度的允許偏差和檢驗方法應符合下表的規定。
以上內容僅供參考,具體的施工工藝,保溫材料等的選擇,要根據實際情況選擇,四川濤翔天建筑工程有限公司承接成都空調管道保溫工程、防腐工程等管道保溫防腐工程,歡迎來電洽談合作。
