久久青青草原精品国产不卡,中日精品无码一本二本三本,亚洲日韩国产精品无码专区,亚洲国产95在线精品一区

中央空調管道,通風管道,熱力管道,蒸汽管道保溫防腐工程施工隊
Previous Next

聯系我們

公司名稱:四川濤翔天建筑工程有限公司
公司地址:成都市青羊區清江東路
咨詢電話:13911271917
微信:13911271917

當前位置:首頁 >行業資訊 >中央空調制冷管道怎么做保溫?

中央空調制冷管道怎么做保溫?

編輯 :成都管道保溫防腐工程 時間: 2020年02月13日 瀏覽量: 2721

今天為大家總結了關于中央空調制冷管道怎么做保溫的相關工藝介紹。本工藝標準適用于空調系統中制冷管道的保溫工程。

1、空調系統中制冷管道的保溫工程施工準備

1.1管道保溫工程施工要準備的材料及主要機具:

1.1.1 保溫材料應符合設計規定并具有制造廠合格證明或檢驗報告。

1.1.2保溫材料有聚氨脂硬質(軟質)泡沫塑料管殼、聚苯乙烯硬質(軟質)泡沫塑

料管殼、巖棉管殼等。以上材質應導熱系數小,具有- -定的強度能承受來自內側和外側的水濕或氣體滲透,不含有腐蝕性的物質,不燃或不易燃燒,便于施工。

1.1.3保溫材料在貯存、 運輸、現場保管過程中應不受潮濕及機械損傷。

1.1.4 手電鉆、刀鋸、布剪子、克絲鉗、改錐、膩?zhàn)拥?、油刷子、抹子、小桶、彎鉤

等。

2、空調系統中制冷管道的保溫工程作業條件:

2.1難燃材料必須對 其耐燃性能進行驗證,合格后方能使用。

2.2管道保溫層施工必須在系統壓力試驗檢漏合格,防腐處理結束后進行。

2.3場地應清潔干凈, 有良好的照明設施。冬、雨期施工應有防凍防雨雪措施。

2.4管道支吊架處的不襯墊缺損或漏裝的應補齊。 儀表接管部件等均已安裝完畢。

2.5應有施工員的書面技術、 質量、安全交底。保溫前應進行隱檢。

3、空調系統中制冷管道的保溫工程操作工藝

3.1 中央空調制冷管道做保溫的工藝流程:

隱檢→一般按|絕熱層→防潮層|→|保護層的順序施工→檢驗。

3.2絕熱層施工方法

3.2.1直管段立管應自 下而上順序進行,水平管應從一側或彎頭的直管段處順序進行。

3.2.2硬質絕熱層管殼, 可采用16號~18號鍍鋅鐵絲雙股捆扎,捆扎的間距不應大于400mm,并用粘結材料緊密粘貼在管道上。管殼之間的縫隙不應大于2mm并用粘結材料勾縫填滿,環縫應錯開,錯開距離不小于75mm,管殼縱縫應設在管道軸線的左右側,當絕熱層大于80mm時,絕熱層應分兩層鋪設,層間應壓縫。

3.2.3半硬質及 軟質絕熱制品的絕熱層可采用包裝鋼帶, 14~16號鍍鋅鋼絲進行捆扎。其捆扎間距,對半硬質絕熱制品不應大于300mm;對軟質不大于200mm。

3.2. 4每塊絕熱制品上的捆扎件,不得少于兩道。

3.2.5不得采用螺旋式纏繞捆扎。

3.2.6彎頭處應采用定型的彎頭管殼或用直管殼加工成蝦米腰塊, 每個彎頭應不少于3塊,確保管殼與管壁緊密結合,美觀平滑。

3.2.7 設備管道上的閥門、法蘭及其他可拆卸部件保溫兩側應留出螺栓長度加25mm的空隙。閥門、法蘭部位則應單獨進行保溫。

3.2.8遇到三通處應先做主干管, 后分支管。凡穿過建筑物保溫管道套管與管子四周間隙應用保溫材料填塞緊密。

3.2.9管道上的溫度計插座宜高出所設計的保溫層厚度。不保溫的管道不要同保溫管道敷設在一起, 保溫管道應與建筑物保持足夠的距離。

3.3防潮層施工方法:

3.3.1垂直管應自下而 上,水平管應從低點向高點順序進行,環向搭縫口應朝向低端。

3.3.2防潮層應緊密粘貼在隔熱層 上,封閉良好,厚度均勻拉緊,無氣泡、折皺、裂縫等缺陷。

3.3.3用卷材做防潮層, 可用螺旋形纏繞的方式牢固粘貼在隔熱層上,開頭處應纏2圈后再呈螺旋形纏繞,搭接寬度直為30~50mm。

3. 3. 4用油氈紙作防潮層, 可用包卷的方式包扎,搭接寬度為50~60mm。油氈接口應朝下,并用瀝青瑪?shù)壑芊?,?00mm扎鍍鋅鉛絲或鐵箍- -道。

3.4保護層施工方法:

中央空調制冷管道怎么做保溫?保溫結構的外表必須設置保護層(護殼), -般采用玻璃絲布、塑料布、油氈包纏或采用金屬護殼。

3.4.1用玻璃絲布、 塑料布纏裏,垂直管應自下而上,水平管則應從最低點向最高點順序進行。開始應纏裏2圈后再呈螺旋狀纏裏,搭接寬度應工二分之- -布寬、起點和終點應用粘接劑粘接或鍍鋅鐵絲捆扎。

應纏裹嚴密,搭接寬度均勻-致,無松脫、翻邊、皺折和鼓包,表面應平整。

3.4.2玻璃布刷涂防火涂料或油漆 ,刷涂前應清除管道上的塵土、油污。油刷上蘸的涂料不宜太多,以防滴落在地上或其他設備上。

3.4.3金屬保護層的材料, 宜采用鍍鋅薄鋼板或薄鋁合金板。當采用普通鋼板時,其里外表面必須涂敷防銹涂料。

立管應自下而上,水平管應從管道低點向高處順序進行,使橫向搭接縫口朝順坡方向。

縱向搭接縫應放在管于兩側,縫口朝下。如采用平搭縫,其搭縫宜30~-40mm。搭縫處用自

攻螺絲或拉拔鉚釘,扎帶緊固,螺釘間距應不大于200mm。不得有脫殼或凹凸不平現象。

有防潮層的保溫不得使用自攻螺絲,以免刺破防潮層。保護層端頭應封閉。

3.5 綜合性工藝要求:

3.5.1 管道穿墻、穿樓板套管處的絕熱,應用相近效果的軟散材料填實。

3.5.2絕熱層采用絕熱涂料時, 應分層涂抹,厚度均勻,不得有氣泡和漏涂,表面固化層應光滑,牢固無縫隙,并且不得影響閥門正常操作。

4、空調系統中制冷管道的保溫工程質量標準

4.1保證項目:

4.1.1保溫材料的材質、 規格及防火性能必須符合設計和防火要求。

檢驗方法:觀察檢查,檢查合格證,做燃燒試驗。

4.1.2 閥門、法蘭及其他可拆卸部件的兩側必須留出空隙,再以相同的隔熱材料填補整齊。

檢驗方法:觀察檢查。

4. 1.3保溫層的端部和收頭處必須作封閉處理。

檢驗方法:觀察檢查。

4.2 基本項目:

4.2.1聚氨酯硬質(軟質)泡沫塑料管殼、聚苯乙烯硬質( 軟質)泡沫塑料管殼應符

合以下規定:粘接應牢固、無斷裂,管殼之間的拼縫應均勻整齊,平整-致,橫向縫應錯開。檢驗方法:觀察檢查。

4.2.2棉氈管殼應符合以下規定:兩個相臨管殼的縱縫應錯開180° , 橫向接縫應握緊對嚴,包扎應牢固、平整。

檢驗方法:觀察檢查。

4.2.3防潮層應符合以下規定: 應緊密牢固地粘貼在絕熱層卜,搭接縫口朝向低端,搭接寬度應符合規定并應均勻整齊,封閉良好,無裂縫,外形美觀。

檢驗方法:觀察檢查。

4.2.4玻璃布、 塑料布保護層應符合以下規定:松緊適度,搭接寬度均勻,平整美觀。

檢驗方法:觀察檢查。

4.2.5薄金屬板保護層應符合以下規定: 搭按順?biāo)鞣较?寬度均勻-致,接口平整,固定牢靠,外形美觀。

檢驗方法:觀察和尺量檢查。

4.3允許偏差項目:

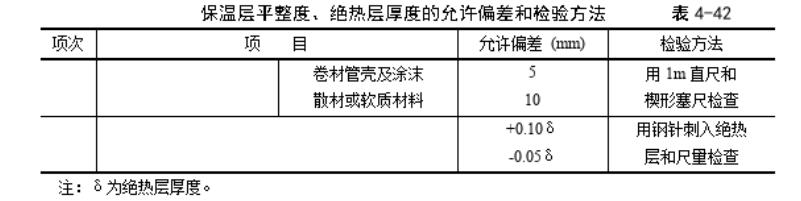

保溫層平整度、絕熱層厚度的允許偏差和檢驗方法應符合表4 42的規定。


5、空調系統中制冷管道的保溫工程成品保護

5.1 保溫材料應放在干燥處妥善保管,露天堆放應有防潮、防雨、雪措施,防止擠壓損傷變形(如礦纖材料)。

5.2施工時要嚴格遵循先 上后下、先里后外的施工原則,以確保施工完的保溫層不被損壞。

5.3操作人員在施工中不得 腳踏擠壓或?qū)⒐ぞ叻旁谝咽┕ず玫慕^熱層.上。.

5.4拆移腳手架時不得碰壞保溫層由于腳手架或其他因素影響當時不能施工的地方應及時補好,不得遺漏。

5.5 當與其他工種交叉作業時要注意共同保護好成品,已裝好]窗的場所下班后應關窗鎖門。

6、空調系統中制冷管道的保溫工程應注意的質量問題及防范措施

1、鍍鋅鐵絲結頭松脫

防治措施:嚴禁螺旋形纏繞

2、隔熱層嚴密平整不夠

防治措施:加強責任心按工藝操作

3、管道穿樓板墻處結露

防治措施:隔熱材料填滿填實

4、玻璃布、塑料布結頭松脫

防治措施:粘接綁扎應牢固加強檢查

5、防火涂料油漆漏刷

防治措施:加強責任心經常檢查

7、空調系統中制冷管道的保溫工程質量記錄

7.1 須檢工程檢查記錄單。

7.2 隱蔽工程檢查記錄。

7.3 制冷管道保溫質量檢驗評定表。

以上是中央空調制冷管道怎么做保溫的解釋,僅供參考,在管道保溫施工中,根據施工現場環境等的不同,采取不同的工程施工方案或解決方案,四川濤翔天建筑工程有限公司承接空調管道保溫、熱力管道保溫、消防管道保溫等各類管道保溫工程施工,廠家直銷玻璃棉、巖棉、橡塑等保溫材料,歡迎來電洽談合作。

相關信息:

管道保溫多少錢一米

空調管道為什么要做保溫

中央空調都要做哪些保溫施工


標題:中央空調制冷管道怎么做保溫? 地址:http://zzjsnh.com/50.html

  • 上一篇:管道保溫鐵皮保溫的施工范圍
  • 下一篇:空調水系統管道保溫施工規范的規范要求
    • 保溫防腐工程詢價

    • 保溫防腐工程量預算

    • 簽訂合同

    • 工程施工

    cache
    Processed in 0.019904 Second.
